上海康桥镇营房村B-09-01地块配套九年一贯制学校近况

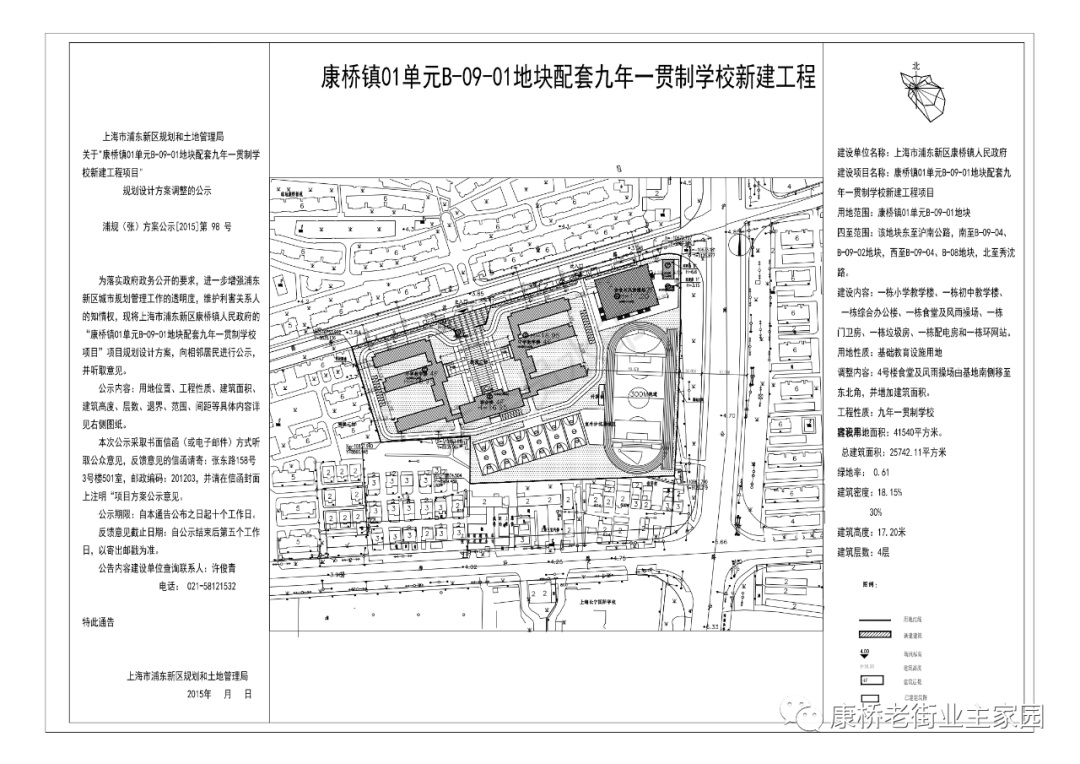

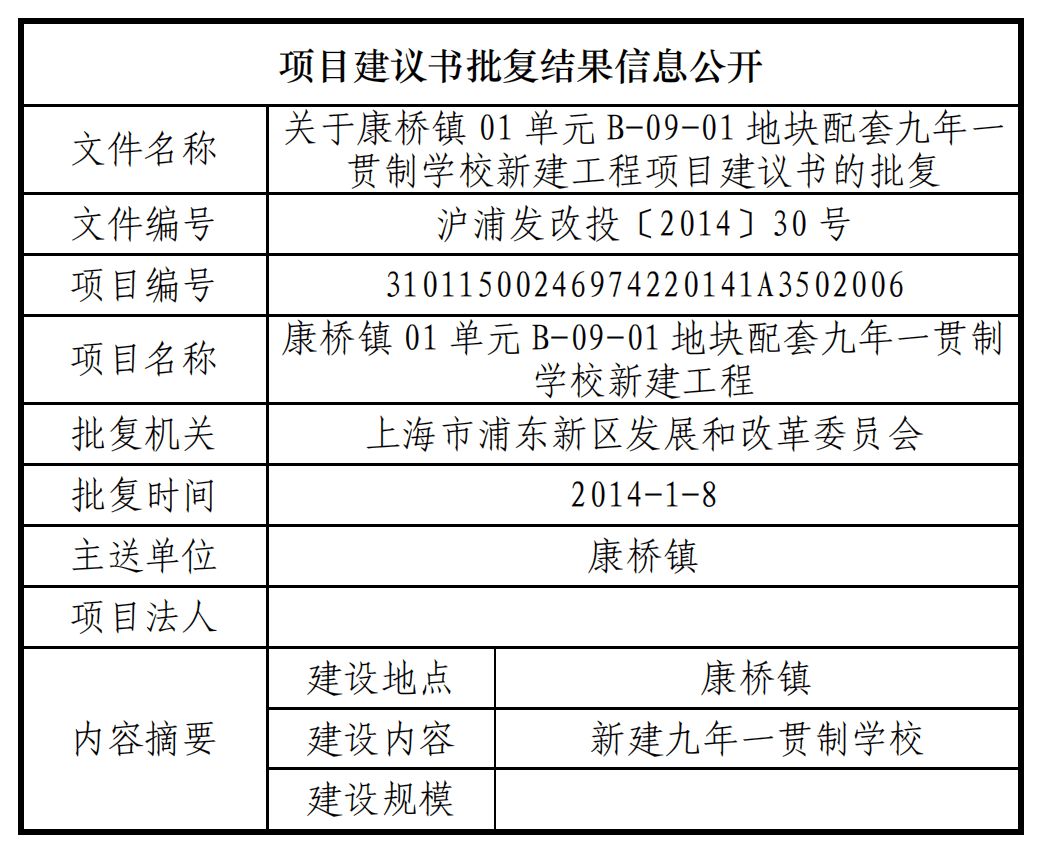

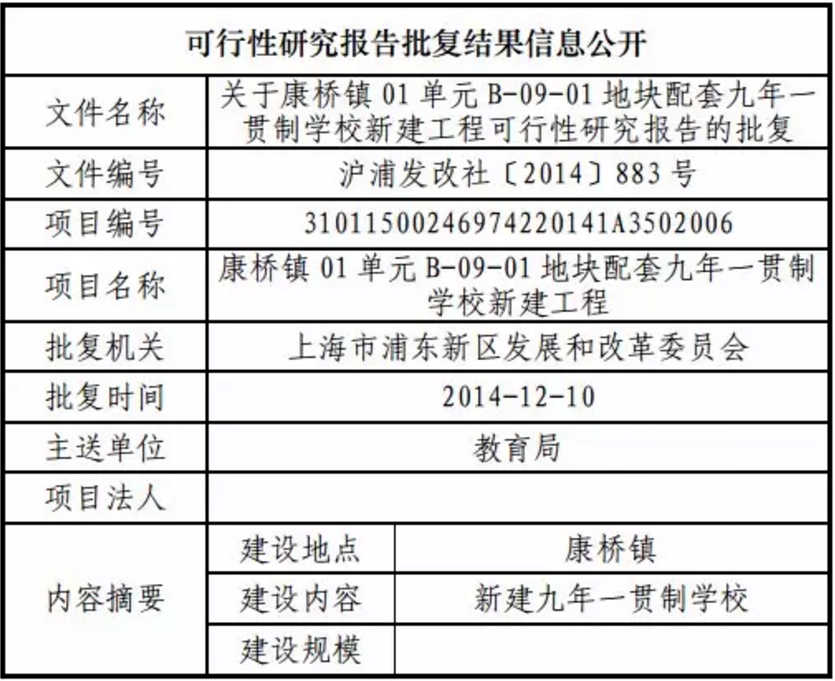

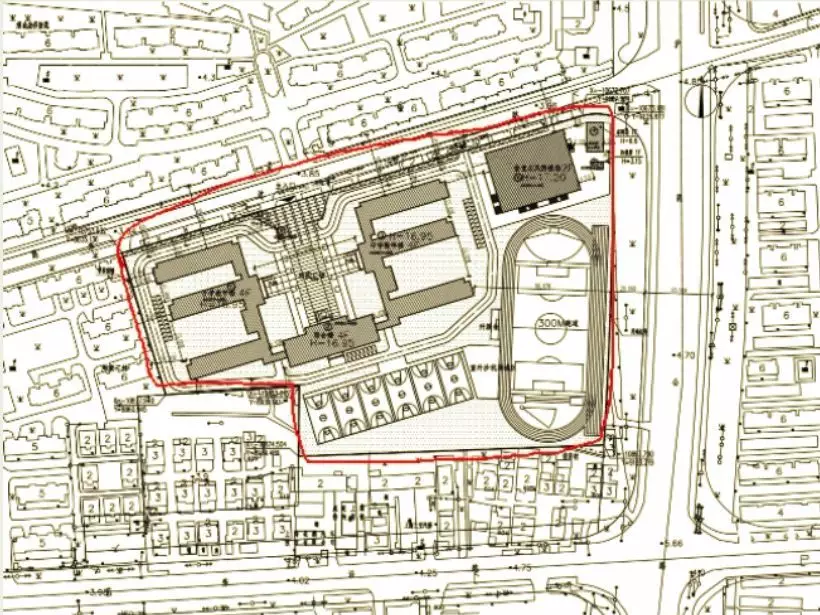

康桥镇营房村B-09-01地块的九年一贯制学校项目,位列浦东新区“十二五”期间亟需开工的36所学校之一。该校预设建设地址是浦东新区康桥镇东至沪南公路,南至B-09-04、B-09-02地块,西至B-09-04、B-08地块。

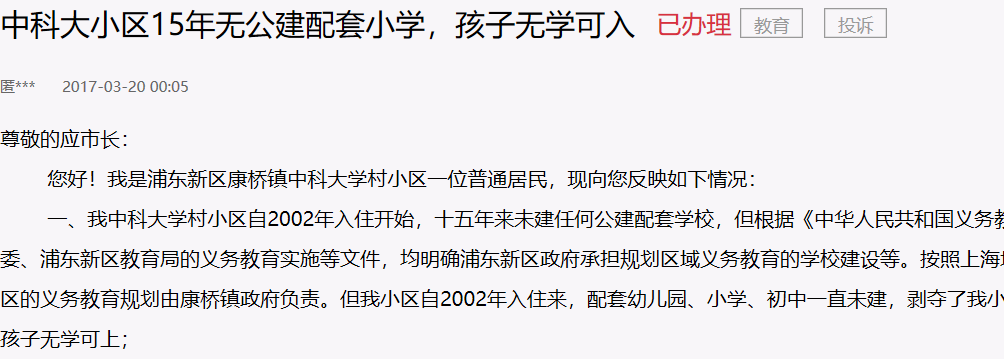

这十几年来,康桥开发了众多商品房,但却在规划公建配套学校未建的情况下,即允许开发商向社会销售,由此引入了大量人口,其中不少是外地引进人才或经商办企业的生意人,原有公立学校无法容纳大量新增学龄儿童,导致义务教育学位长期严重不足。

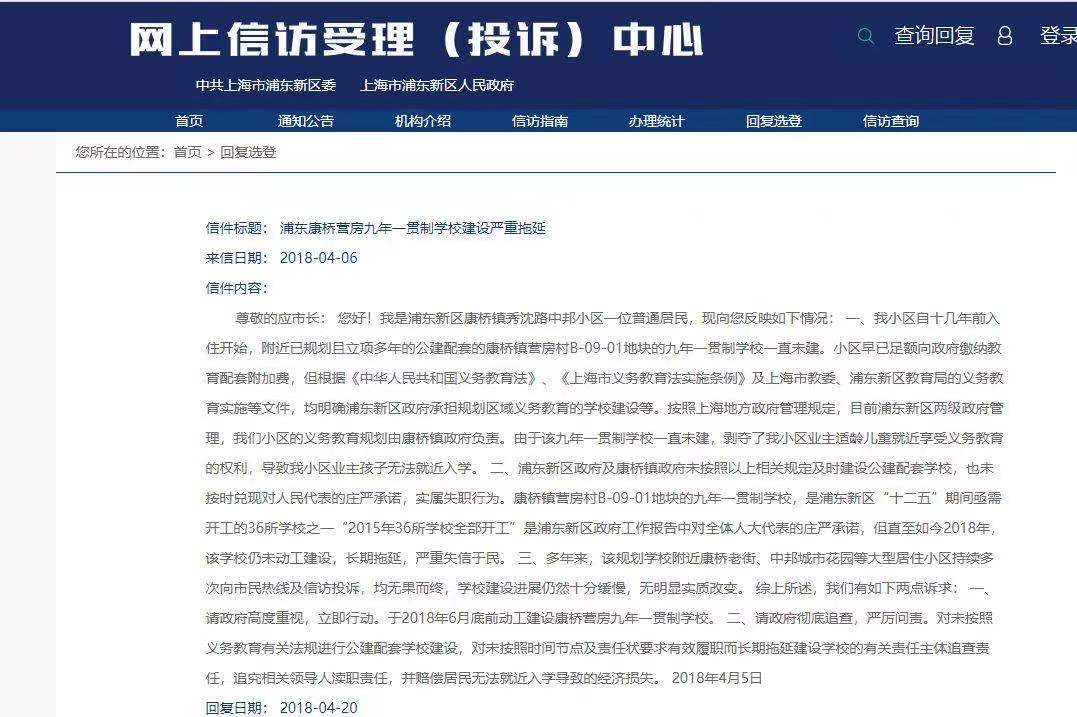

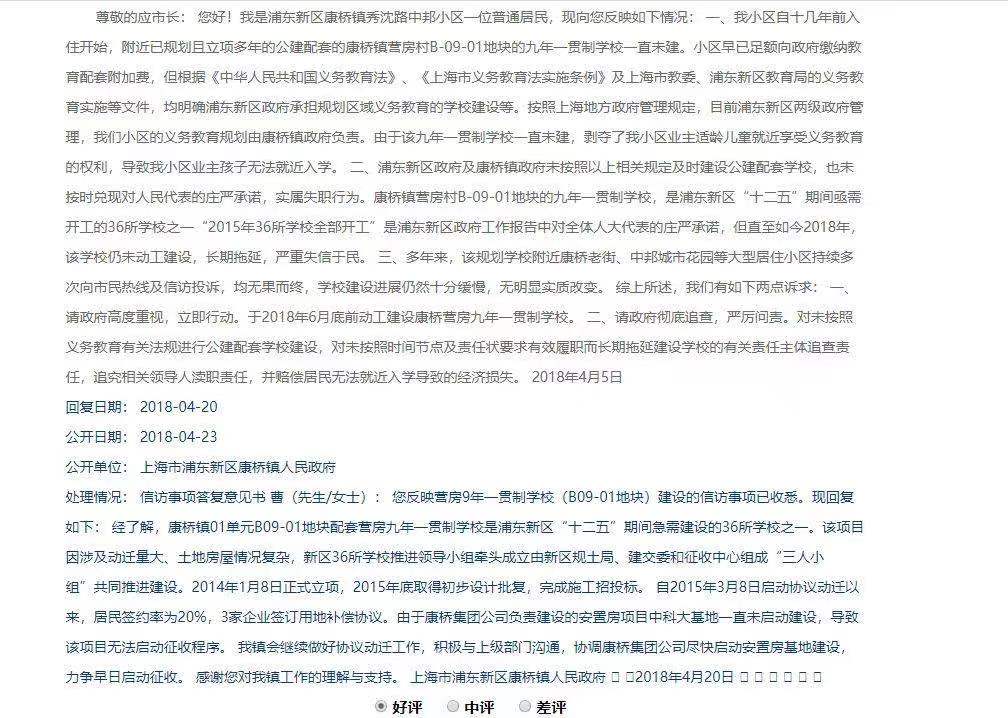

康桥镇公立九年义务教育学校、学位严重不足,多所规划公建配套学校一直未建,部分学龄儿童被统筹到相邻乡镇偏远的学校就读,康桥广大学龄儿童父母都在焦急的等待中。
然而,这个地块动迁自2015年初启动以来,整整已经超过5年时间了。

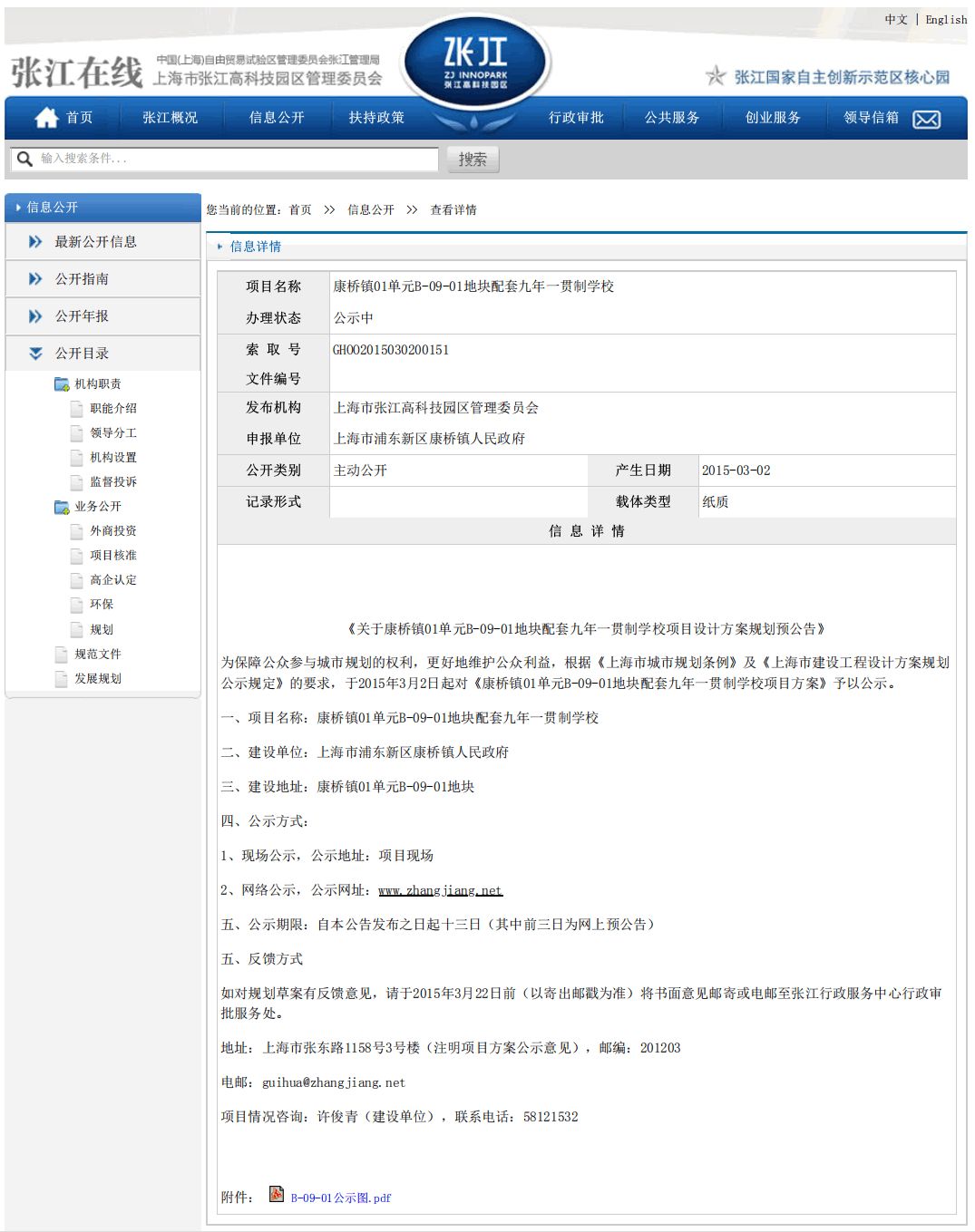

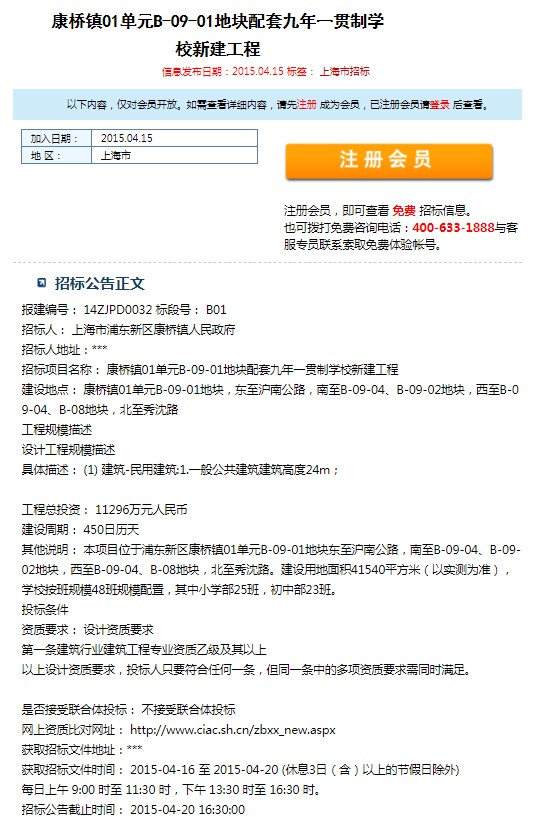

《中国招投标网》显示,工程招投标公告结束日期为2015年4月20日,工程已于2015年7月1日开始,预计于2016年11月28日完工,孩子们可以在2017年9月份入学。
说是17年可以入学,但实际上,至今也未动工!
15年就有部分业主反映了这个问题!!
目前进展_202012:
在周边居民的积极推动下,目前拆迁进度卡在4户没有产证的房屋。现在的情况是共有9户还没有进行拆迁谈判,康桥镇将其中5户有产证的定性为国有土地,4户没有产证的定义为集体土地。并且已经将征收计划递交给建交委下属单位,房管处,但是相关部门对康桥镇提交的征收计划没有明确指示。

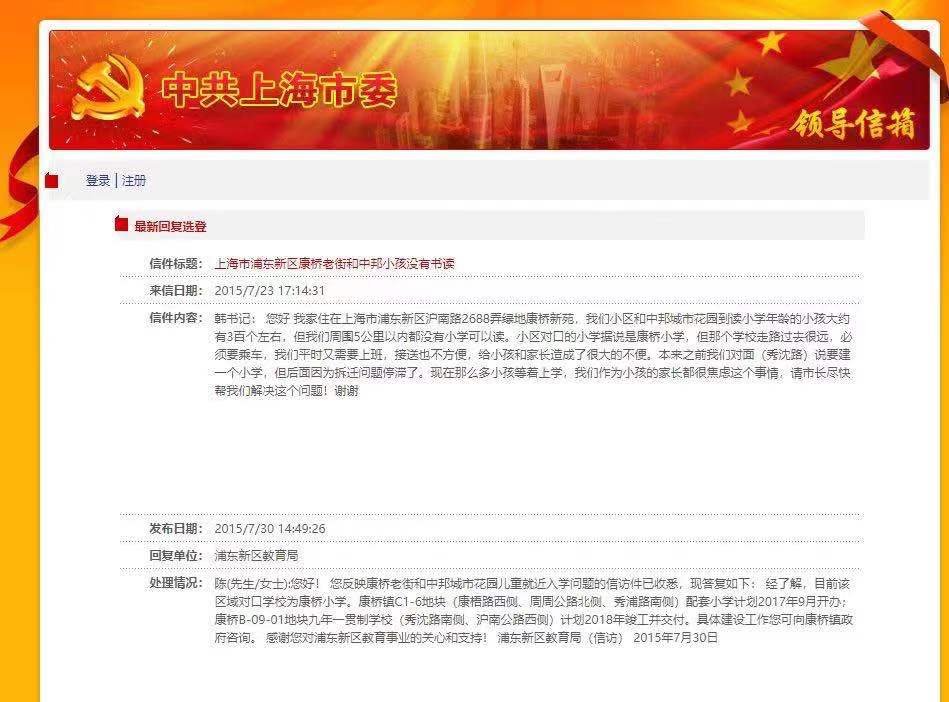

家长们称,浦东新区康桥镇康桥路地块,没有配套小学,很多孩子上学要被调剂到5公里远的高青路。附近的孩子对口小学需要单次步行40分钟左右,初中需要单次步行60分钟。几十万居民都在等着这所九年一贯制学校的建成。
因为规划调整,拆迁困难,报批手续等环节产生的工期拖延,希望家长们包容理解!
我们也会为家长们持续关注,对口学校到底何时能够动工!希望这所学校能够尽快推进工程进度,缓解广大家长们的焦虑。
最新进展_202211:
该地块西侧用地面积38685.18平方米,地块完整且满足学校用地标准,已完成征收腾地工作,先行启动工程建设;剩余用地面积3433.32平方米,后续将根据腾地进展情况再行研究。

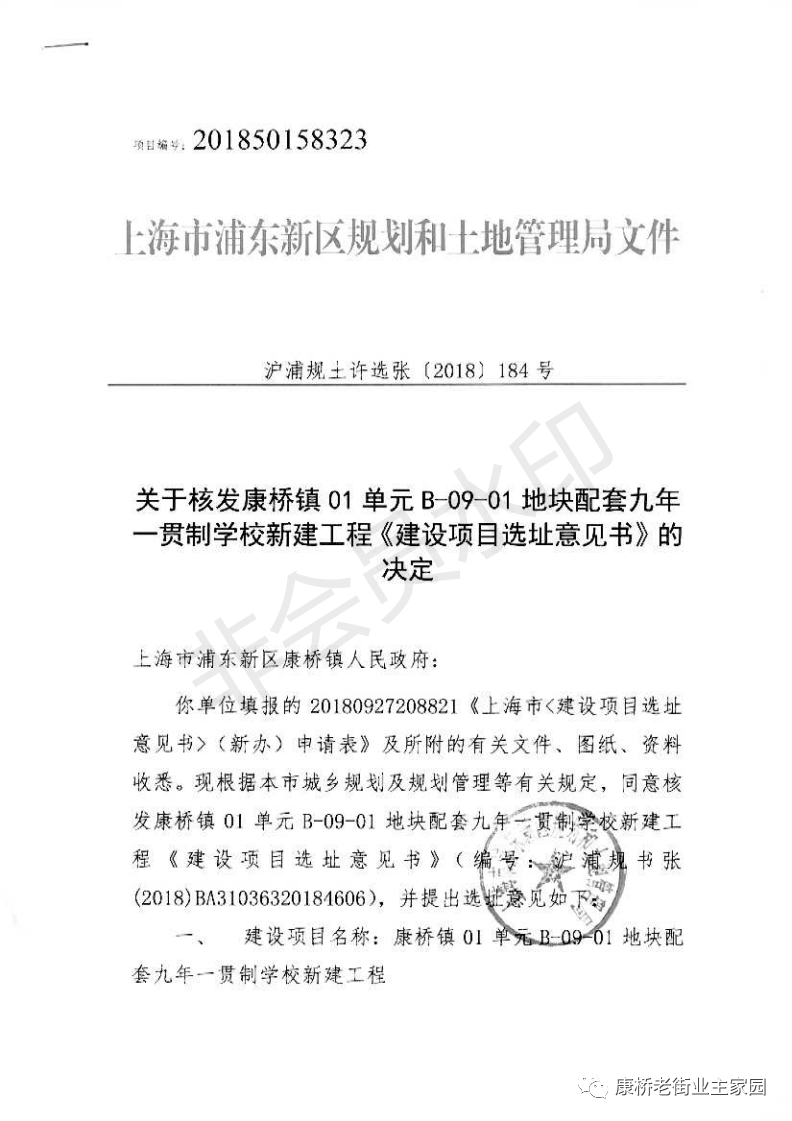

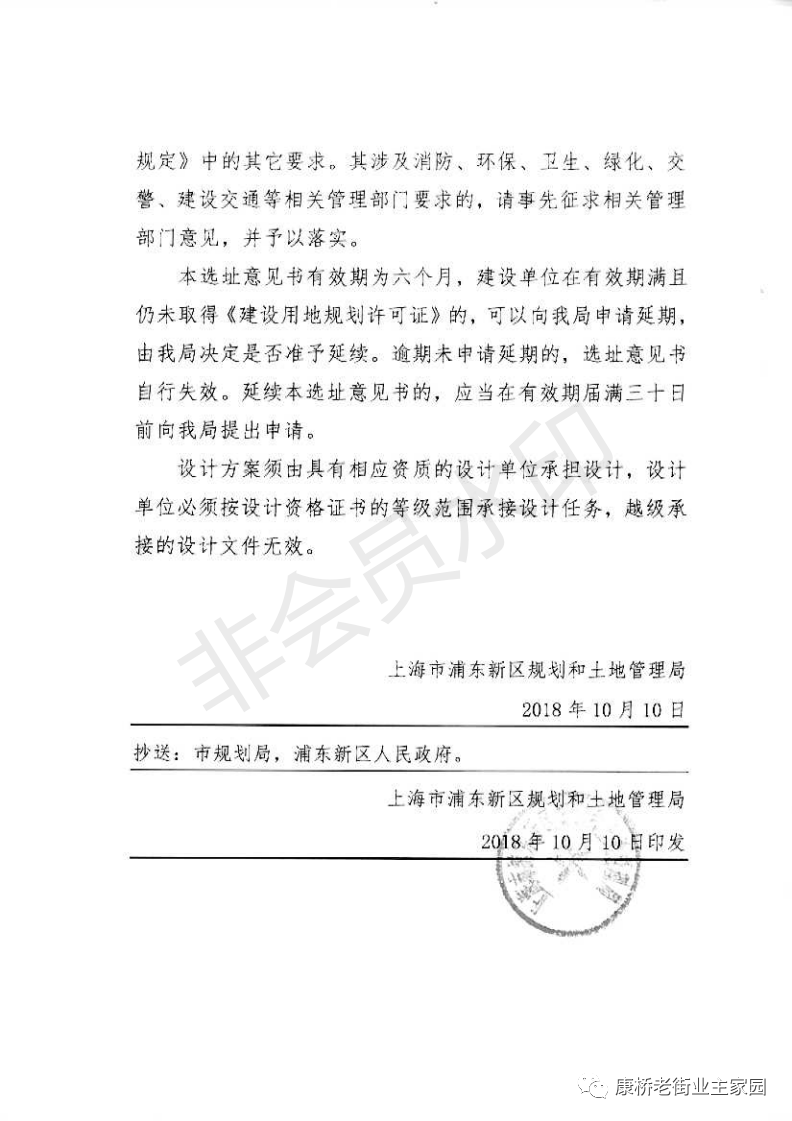

关于康桥镇01单元B-09-01地块配套九年一贯制学校新建工程调整可行性研究报告的批复
...
